Объяснение сроков производства мягкого охладителя

«Производство занимает от 30 до 45 дней» — это ответ, который получает большинство покупателей, и это правда, но он описывает только середину срока. Реальность заказа на склад включает в себя отбор проб, повторные проверки, прием материалов, проверку, морские перевозки и таможенное оформление, а задержки, которые нарушают сроки запуска, на производственной линии почти никогда не случаются. Они происходят до этого, в согласованиях и материалах. Это руководство разбивает всю временную шкалу на ее реальные компоненты, показывает, где на самом деле теряется время, и объясняет, как сжать расписание, не притворяясь, что физика неприменима. Компания Sealock (YiFuLong Outdoor Gear Co., Ltd.) заявляет, что отбор проб займет 7–15 дней, а производство — 30–45 дней, и это объясняет, что лежит в основе этих цифр.


Что должно означать «время выполнения»

Определите это правильно, иначе вы будете планировать с неправильным числом. В строгом смысле слова «время выполнения заказа» означает общий промежуток времени от утверждения заказа на поставку до выхода готовой одежды за ворота фабрики. Но число, которое на самом деле нужно бренду, шире: общее время, прошедшее от размещения производственного заказа до получения готовой продукции, готовой к продаже, включая отбор проб, примерку и окончательное утверждение; поиск тканей и отделки и их доставка на фабрику; объемная раскройка, шитье и отделка; контроль качества и упаковка; грузоперевозки, таможенное оформление и поступление на склад.

Время выполнения заказа на заводе и время выполнения вашего заказа — это разные числа. Планируйте второе.

Открытие, которое должно изменить ваше планирование

Это самая полезная вещь в исследовании, и она противоречит тому, на чем большинство покупателей сосредотачивают свое давление: большинство брендов теряют время перед началом шитья — доступность материала и одобрения являются обычным узким местом, а задержки с тканью труднее всего исправить, потому что ничего последующего не может начаться без метража на раскройном столе. Позднее утверждение цвета или отсутствие ткани на складе на ранних этапах каскадно влияет на все последующие этапы.

Один производитель дает количественную оценку: на поиск и покраску ткани приходится от 45% до 55% задержек первых заказов. Примерно половина риска задержки первого заказа приходится на стадию, которую большинство покупателей считают административной.

Вывод следует прямо: надежный способ защитить дату запуска — зафиксировать структуру и разрешения на ранней стадии, а не сжимать производство позже. Погоня за фабрикой на шестой неделе не компенсирует время, потерянное на первой неделе.

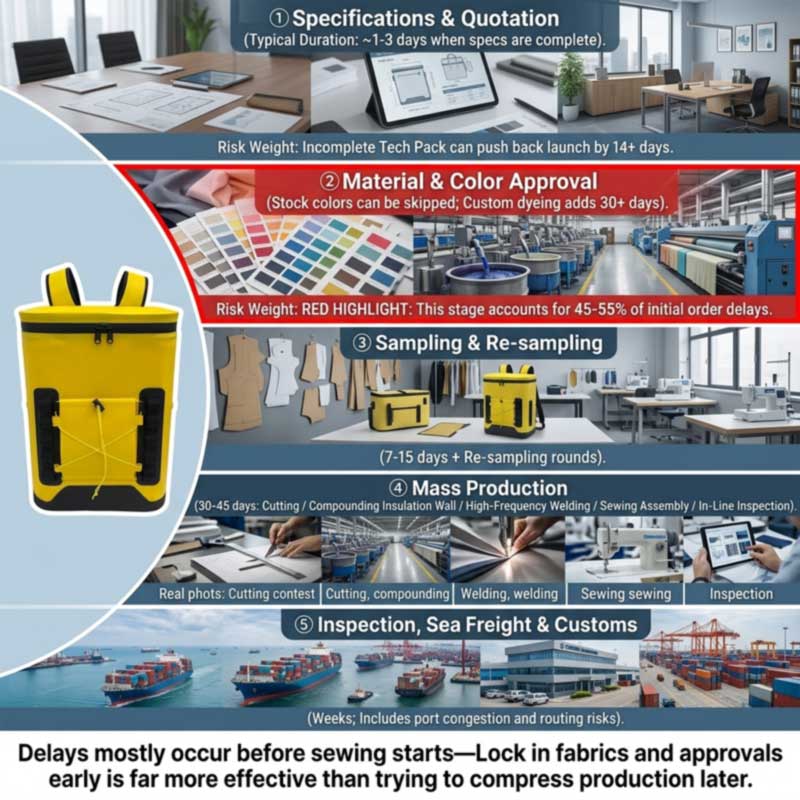

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Этап за этапом

1. Спецификация и предложение

Быстро, когда техническое задание готово: тесты предусматривают рассмотрение технического пакета и расценки примерно за 1–3 дня после завершения спецификации. Медленно, когда это не так — неполные технические пакеты являются основной причиной разногласий, часто добавляя 14 или более дней к дате начала проекта, потому что фабрика не может точно оценить или раскроить ткань без точных измерений, спецификаций швов и спецификации материалов.

Для охладителя «полный» означает наименование: материал корпуса и денье, тип изоляции и толщина стенки, материал футеровки и соответствие рынку, тип закрытия и уровень уплотнения, емкость и внутренние размеры с допусками, фурнитура, проводка, метод маркировки и упаковка.

2. Согласование материалов и цвета — настоящее узкое место

Ориентировочные показатели предполагают; 3–7 дней для выбора ткани и образцов в некоторых программах, но индивидуальные цвета, крашение или специальные материалы могут занять больше времени - и «дольше» может быть существенным: ; если бренд запрашивает ткани, окрашенные по индивидуальному заказу, или специальную отделку, сроки могут продлиться на 30 дней и более.

В мягком холодильнике больше потоков материала, чем в одежде: ткань, пенопласт с закрытыми порами, пищевая подкладочная пленка, воздухонепроницаемые или водонепроницаемые молнии, пряжки, лямки и этикетки. У каждого из них свое время выполнения заказа, а самый медленный устанавливает дату начала. Фурнитура и отделка заслуживают особого внимания, потому что они маленькие, дешевые и о них часто забывают — однако, даже когда ткань и рабочая сила готовы, один недостающий функциональный или фирменный компонент может помешать запуску производства.

3. Выборка и пересмотр

Компания Sealock предлагает 7–15 дней на образцы и больше на разработку с нуля, когда сначала необходимо разработать модели и сварочные инструменты. Переменная — это не создание; это количество раундов, а раунды определяются качеством краткого обзора и скоростью обратной связи. ;Задержки в отзывах от покупателей или нечеткие спецификации продлевают сроки утверждения образца, и одним из рекомендуемых правил является ;48-часовое правило для доработок образцов, чтобы не потерять импульс.

4. Массовое производство — от 30 до 45 дней.

Что на самом деле происходит внутри этого окна для сварного кулера: разрезание оболочки, пенопласта и лайнера; ламинирование утепленной стены; высокочастотная сварка корпуса, основания и крышки; пришивание шлейки, карманов, тесьмы и отделки; сборка и метизы; внутритрубная проверка по всей длине; отделка и упаковка.

Стоит отметить при планировании: проходит много крутых сборок.две разные производственные линии— линия высокочастотной сварки и линия шитья. В компании Sealock они располагаются в отдельных комнатах на одном этаже, а сшитое производство — это основная часть собственных возможностей, а не работа, выполняемая на стороне. Сборка, в которой используются оба варианта, требует несколько более длительного внутреннего маршрута, чем сборка только сварного или только сшитого изделия, что является одной из причин, по которой сложность влияет на производственное окно. Полная последовательность находится вКак производятся мягкие рюкзаки-холодильники.

5. Проверка

Забронируйте его примерно на 80% завершения, чтобы было время переделать. В случае с кулером выделите время специально для тестирования воды и помните, что балансовая оплата обычно привязана к пройденной проверке. ВидетьПроверка качества мягкого охладителя перед отправкой.

6. Фрахт и оформление

Покупатели сцены чаще всего полностью опускают сцену. Морской транзит плюс оформление пункта назначения добавляют недели, и он подвержен сбоям, находящимся вне чьего-либо контроля: перегруженность портов, сбои на маршрутах, таможенные или геополитические события могут еще больше расширить эти окна, поэтому буфер доставки имеет важное значение. Недавние условия маршрутизации иллюстрируют масштабы: один из производителей отмечает, что перевозчики меняют маршруты вокруг мыса Доброй Надежды, создавая автоматическую задержку поставок в Европу на 10–14 дней. Охладители также громоздки и заряжаются по объему, что имеет большее значение для стоимости, чем для времени; видетьОптовый производитель рюкзаков-холодильников: оптовые цены и условия FOB.

Распространенные причины задержки

Причина Типичное воздействие Профилактика
Неполный технический пакет До начала добавлено 14+ дней Заранее укажите материалы, размеры, допуски, закрытие и соответствие требованиям.
Индивидуальный цвет/индивидуальный материал 30+ дней; ~ половина риска задержки первого порядка находится здесь Используйте стандартные цвета для первого заказа или немедленно приступайте к лабораторному окрашиванию.
Медленная обратная связь с покупателем Продлевает каждый раунд отбора проб Единоличное лицо, принимающее решения; Правило ответа в течение 48 часов
Изменения в дизайне в середине процесса От дней до недель; может сделать недействительной окрашенную ткань Зафиксируйте конструкцию и материальную базу заранее; относиться к изменениям как к новым элементам
Отсутствуют отделки или оборудование Полностью блокирует загрузку строки Заказывайте обрезки заранее; подтвердите даты поступления перед загрузкой строки
Национальные праздники Недели — Праздник Весны — это сбой на несколько недель. Заказывайте до спада; см. путеводитель по Китаю
Неудачная проверка/доработка От дней до недель Четкое определение дефектов и согласование проб золота на этапе подготовки к производству
Грузоперевозки и таможня Недели, переменная Постройте буфер; не планируйте минимальный транзит

Два из них заслуживают особого внимания. Изменения в середине процесса требуют больших затрат как времени, так и денег: изменение цвета, повторное вязание панелей или изменение дизайна после того, как ткань уже окрашена, добавляют дни или недели — заблаговременно блокируйте ключевые элементы дизайна и основы ткани и рассматривайте крупные изменения как коды новых изделий с собственными ожиданиями по времени выполнения заказа. А праздники – это не сноска: национальные праздники в странах-производителях требуют либо предварительного заказа, либо дополнительного встроенного буферного времени. Для сумок-холодильников, окно заказа которых приходится на период Весеннего фестиваля, это ограничение планирования первого заказа — см.Производитель мягкого охладителя в Китае: полное руководство OEM.

Как на самом деле сжать временную шкалу

Рычаги, которые работают, примерно в порядке эффективности:

  1. Выберите исходные материалы и цвета.Это устраняет самый большой источник задержки при первом заказе — нет цикла погружения в лаборатории, нет ожидания партии красителя.
  2. Отправьте полную спецификацию.Готовое к производству техническое задание превращает 14-дневный цикл поиска в 1–3-дневное ценовое предложение.
  3. Предварительно утвердить основные материалы для повторных программ.Стандартный совет — предварительно утвердить основные ткани, чтобы не повторять лабораторные испытания — второй заказ на утвержденный материал выполняется существенно быстрее, чем первый.
  4. Объедините отзывы и принимайте решения быстро.Один человек, принимающий решения, один консолидированный ответ, фиксированное обязательство по улучшению ситуации. ;Объединение выборочных итераций путем предоставления четких и полных спецификаций является документально подтвержденным рычагом.
  5. Начните с существующей платформы.Изменения в брендинге и спецификациях проверенной сварной конструкции, проектирование схемы пропуска и полная разработка сварочного инструмента.
  6. Заказывайте в межсезонье.Загрузка завода является настоящим ограничением; тот же заказ размещен в более тихом окне графика раньше.
  7. Авиаперевозки, только в случае крайней необходимости.Честная формулировка: авиаперевозки могут в конечном итоге сократиться на две-четыре недели, но в несколько раз дороже морских перевозок, поэтому они работают как экстренный рычаг, а не как план.
Что нельзя сжимать.Сварка, ламинирование стен и отверждение требуют много времени; их спешка приводит к дефектам, которые не поддаются проверке и требуют больше времени, чем они сэкономили. Тестирование воды требует продолжительности, чтобы выявить медленную просачивание. Морские перевозки зависят от географии. Поставщик, который соглашается на любые сроки, не обсуждая материалы, утверждение цвета и заводскую загрузку, не планирует, а график, согласованный на основе оптимизма, является наиболее распространенным путем к пропущенному сезону.


Планирование назад: отработанный график

Работайте с даты поступления на полку, а не с момента заказа на покупку. Вычтите в следующем порядке:

Отойдите от даты на полке Позволять
Получение склада, контроль качества и листинг Дней до недели
Внутренняя доставка из порта Дни
Таможенное оформление Дни, переменная
Океанский транзит Недели, в зависимости от маршрута — добавить буфер
Предотгрузочная проверка и любые доработки До недели
Массовое производство 30–45 дней
Входящий материал (самая длинная позиция) От дней до недель; 30+ при индивидуальной окраске
Раунды отбора проб и утверждения 7–15 дней плюс доработки
Спецификация и предложение 1–3 дня в случае завершения
Праздничный буфер Недели, если расписание пересекает Праздник Весны

Для летнего более прохладного диапазона эта арифметика обычно определяет дату обязательства осенью или в начале зимы. Бренд, стартующий весной с запуском в июне, уже потерял сезон — а холодильники носят сезонный характер, поэтому товары, которые прибывают с опозданием, ждут год, а не месяц. Коммерческие последствия описаны вКак создать собственный бренд рюкзаков-холодильников.

Не забудьте переупорядочить.Если первая партия распродана, замена займет те же 30–45 дней плюс фрахт — таким образом, распродажа в середине сезона означает, что пополнение запасов поступит после сезона, если только повторный заказ не был запланирован в первоначальном графике. Определите точку повторного заказа до того, как будет доставлена ​​первая партия.


Сроки выполнения заказов Sealock

Цитата Быстрое получение полной спецификации
Выборка 7–15 дней; больше времени на разработку с нуля, пока разрабатываются модели и сварочные инструменты
Производство 30–45 дней после подтверждения образца и депозита
Условия Минимальный заказ 300 шт. на дизайн; ФОБ Гуандун
Возможность Собственные линии высокочастотной сварки и швейные линии — отдельные помещения, на одном этаже; во многих сборках используются оба
Качество IQC / IPQC / OQC, отбор проб AQL, сертификация золотой пробы, тестирование партии с полным погружением в воду; SGS или QIMA приветствуются
Источник Китай или Вьетнам по той же спецификации
Сертификаты ISO9001, BSCI, SMETA P4, GRS, HIGG, СКАНИРОВАНИЕ

Платформы, которые сокращают первоначальный график — существующие сварные конструкции в стандартных цветах, поэтому не требуется разработка шаблонов и покраска:

Изображение Модель Почему сокращается график Связь
28L airtight-zipper insulated backpack cooler SL-I274 Рюкзак-холодильник на герметичной молнии на 28 л (SL-I274) Проверенная 48-часовая герметичная сборка, четыре стандартных цвета. Вид
Insulated soft cooler backpack with molded lid SL-E050B Изолированный рюкзак-холодильник с литой крышкой (SL-E050B) Уже разработаны два типоразмера — расширение ассортимента без новой оснастки Вид
Roll-top leakproof soft cooler SL-I288 Герметичный мягкий охладитель с выдвижной крышкой (SL-I288) Существующие коричневые/серые цвета; отличительный без индивидуальной партии красителей Вид
Insulated leakproof cooler backpack SL-I075A Изолированный герметичный рюкзак-холодильник (SL-I075A) Платформа Value в трех стандартных цветах Вид

Часто задаваемые вопросы: Сроки поставки мягкого охладителя

Вопрос: Сколько времени занимает производство мягкого охладителя?

О: Массовое производство обычно осуществляется через 30–45 дней после подтверждения образца и депозита, а образцы - за 7–15 дней. Но доставка заказа на склад занимает больше времени — добавьте спецификацию и предложение, прием материалов, проверку образцов, проверку, морские перевозки и таможенное оформление. Два-три месяца с момента утверждения — это реалистичная цифра планирования.

Вопрос: Откуда на самом деле берутся задержки?

О: В основном до начала производства. Доступность материалов и наличие разрешений являются обычными узкими местами, а задержки с поставкой ткани исправить труднее всего, потому что ни одна последующая работа не может начаться без материала на раскройном столе — один производитель связывает 45–55% задержек первого порядка с поиском и крашением ткани. Позднее утверждение цвета проходит через каждый последующий этап.

Вопрос: Сколько добавляет индивидуальный цвет?

Ответ: Потенциально 30 дней или больше, поскольку индивидуальное окрашивание требует собственного цикла утверждения в лаборатории и времени выполнения партии красителя. Для первого заказа в условиях ограниченного времени выбор стандартной цветовой гаммы — единственный наиболее эффективный способ сохранить график.

Вопрос: Могу ли я ускорить производство, если опоздаю?

Ответ: Только в определенных пределах. Воздушные перевозки могут в конечном итоге окупиться за две-четыре недели и в несколько раз превысят стоимость морских перевозок, что делает их скорее экстренным рычагом, чем планом. Сварка, ламинирование стен и испытания водой отнимают много времени, а спешка приводит к появлению дефектов, которые не поддаются проверке, и требуют больше времени, чем экономии. Защитите дату, заблаговременно блокируя материалы и разрешения, а не сокращая производство позже.

Вопрос: Насколько заранее мне следует заказывать летнюю коллекцию?

Ответ: Работайте в обратном порядке, начиная с даты поступления на полку, через приемку на склад, внутреннюю доставку, таможню, морской транзит, проверку, производство в течение 30–45 дней, поступление материалов, отбор проб и одобрение, а затем добавьте буфер для выходных, если график пересекает Праздник Весны. Для большинства летних более прохладных моделей это предполагает использование осенью или в начале зимы.

Вопрос: Что больше всего влияет на время выполнения заказа?

О: Полная спецификация и стандартная цветовая гамма. Готовое к производству техническое задание превращает двухнедельный цикл поиска в ценовое предложение сроком от одного до трех дней, а стандартный цвет удаляет партию красителя с критического пути. После этого: быстрая, консолидированная обратная связь во время выборки и начало работы с существующей платформой, а не разработка нового шаблона.

Планируете график?Компания Sealock (YiFuLong Outdoor Gear Co., Ltd.) производит сварные и сшитые мягкие охладители в Китае и Вьетнаме, при этом отбор проб занимает 7–15 дней, а производство – 30–45 дней. Отправьте дату, которая есть на полке, и команда вместе с вами прокрутит календарь в обратном порядке — и прямо скажет, если он не подходит.

Электронная почта:info@sealock.com.hk |  Телефон: +86-13632981825  | Ознакомьтесь с ассортиментом мягких охладителей

Приведенные здесь контрольные показатели и статистика задержек отражают общедоступные источники производства одежды и мягких товаров по состоянию на середину 2026 года и различаются в зависимости от фабрики, продукта, материалов и сезона. В частности, сроки перевозки меняются в зависимости от условий маршрута. Прежде чем согласовать дату запуска, подтвердите текущие сроки и мощности у своего поставщика.
